Bauvorhaben
Die Carbon LabFactory Sachsen besteht aus vier Gebäudeteilen. Dazu gehören der Büro- und Labortrakt, die Halle für die Black Line Pilotanalge und zwei weitere Hallenbereiche, in denen die Anlagen für textile Prozesse und Halbzeuge sowie ein Applikationskomplex zur Kunststoffverarbeitung untergebracht sind.

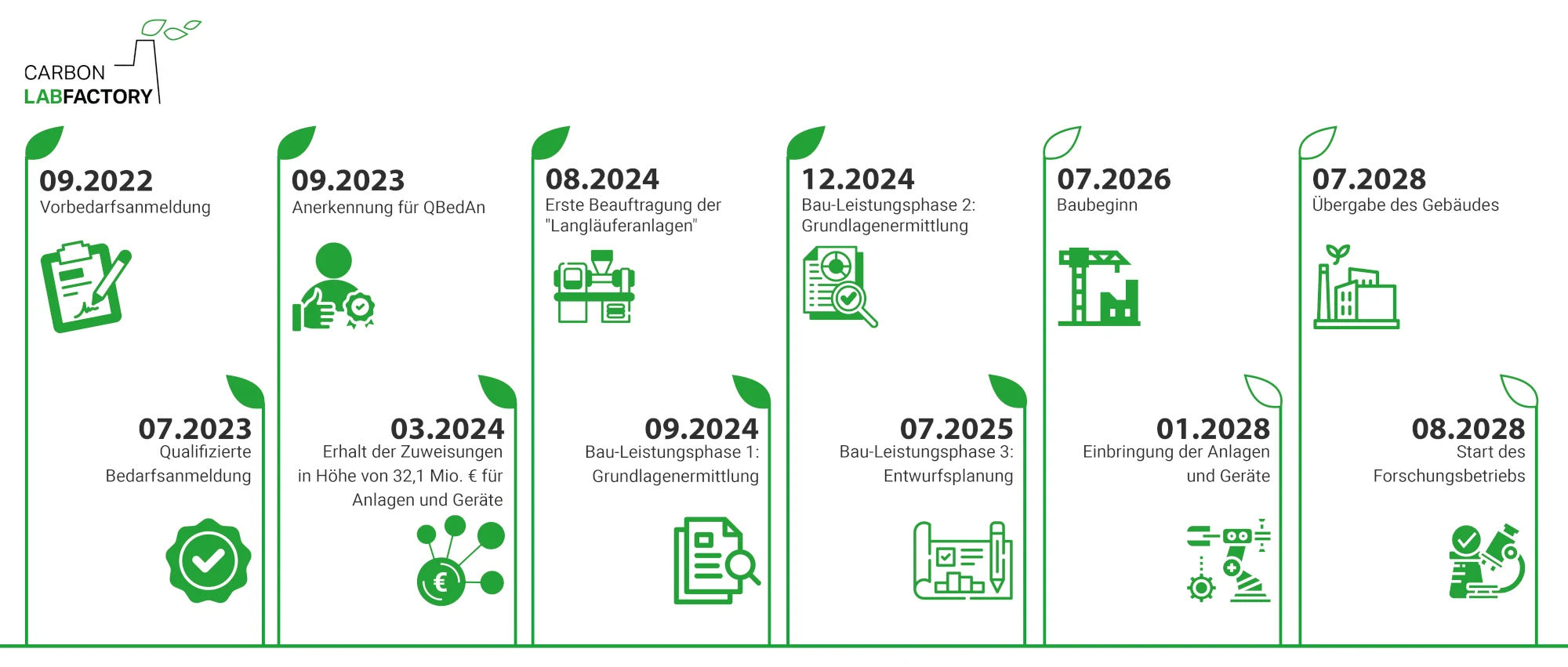

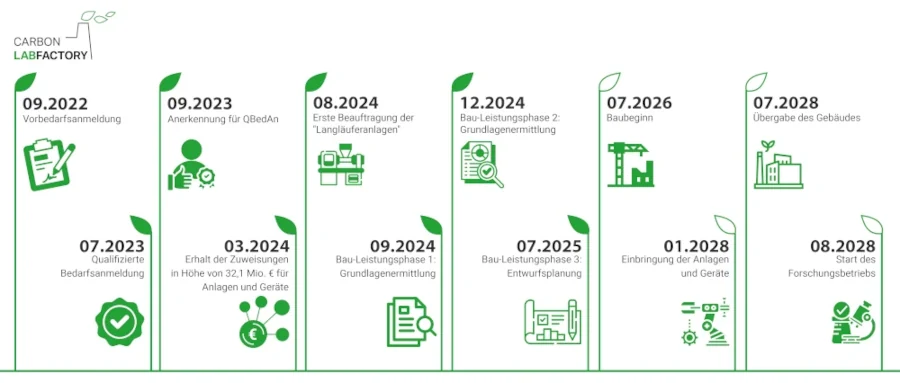

Gegenwärtig werden die Leistungsphase 4 und 5 parallel bearbeitet, so dass im Juni 2026 mit dem Baubeginn zu rechnen ist. Die Fertigstellung des Gebäudes ist für Ende 2027 geplant, anschließend kann mit der Ausstattung der Räume und Hallen mit den geplanten Geräten und Anlagentechnik begonnen werden, so dass die Forschungsarbeiten ab etwa Juli 2028 starten können.
Mit der Errichtung der CLFS wurde vom Freistaat Sachsen das SIB beauftragt. Als Generalplaner ist DGI Bauwerk tätig. Bis zur Fertigstellung der CLFS greift das Team auf die Räumlichkeiten im Technikum der MERGE-Halle in Chemnitz zurück, wo bereits erste chemische Analysegeräte zu Forschungszwecken zur Verfügung stehen. Diese ziehen mit Inbetriebnahme der CLFS nach Boxberg/Oberlausitz um.
Als Interimslösung für die Mitarbeiter dienen bereits jetzt Büroflächen am inaktiven Kraftwerksteil der LEAG in Boxberg, von wo aus die Wissenschaftlerinnen und Wissenschaftler ihrer Projekttätigkeit in der Oberlausitz nachkommen. Mit dem dort stetig wachsenden Team und neuen Projekten trägt das Strukturwandelvorhaben bereits zum gegenwärtigen Zeitpunkt zur Schaffung und zur Verstetigung neuer innovativer Arbeitsplätze bei.
Quelle: DGI Bauwerk, SIB
